使用Frappe Gantt生成甘特图形式视图的插件。可以设置任务和子任务,并通过拖动调整开始日期、结束日期和进度。子任务使用表格内的字段。
使用本产品即视为您已同意使用条款。

使用本插件需要自定义列表。请在使用插件的应用中创建自定义列表,并在HTML栏中输入以下内容。
<div id="bst-gantt"></div>请取消勾选“分页显示”。

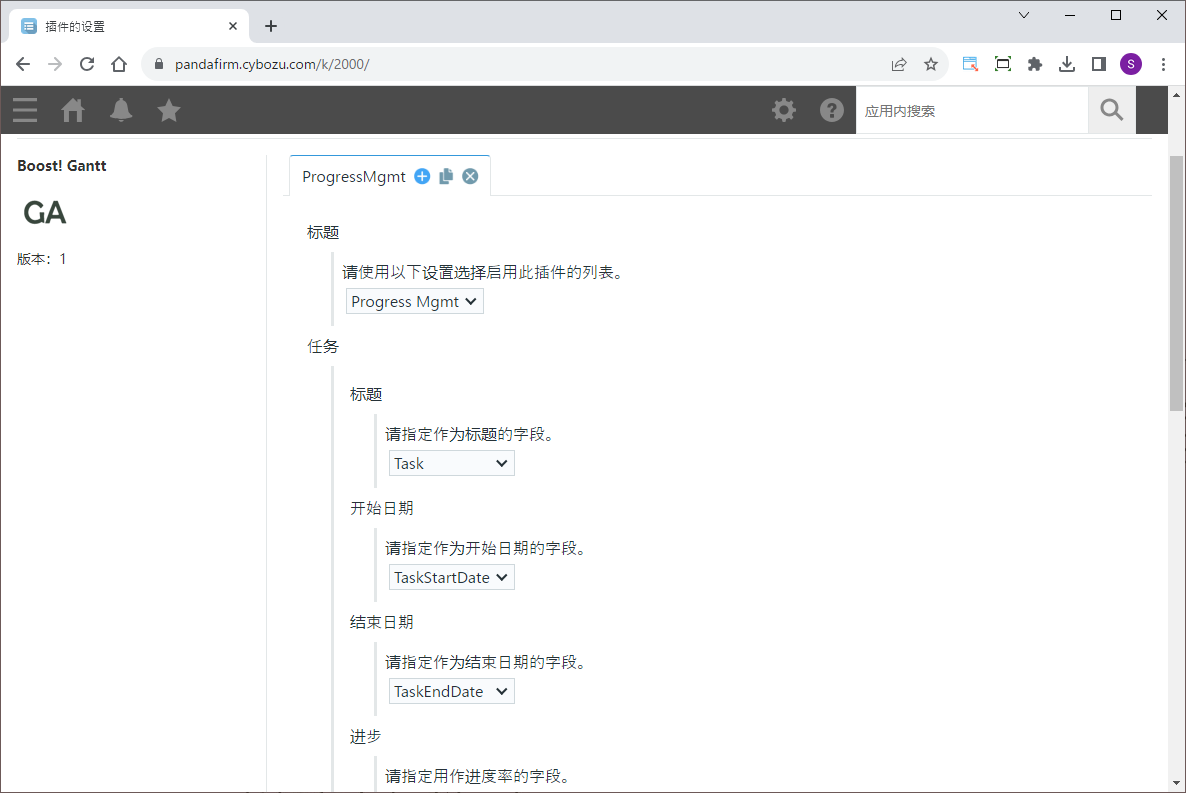

打开插件的设置页面,指定以下项目。
指定给任务的字段必须位于表格外,指定给子任务的字段必须全部位于同一个表格内。
进度只能指定在“限制数值范围”中将最小值设为0、最大值设为100的数值字段。
如果通过“转到编辑页面”设置为打开详情页面,完成或取消编辑后将无法返回甘特图。

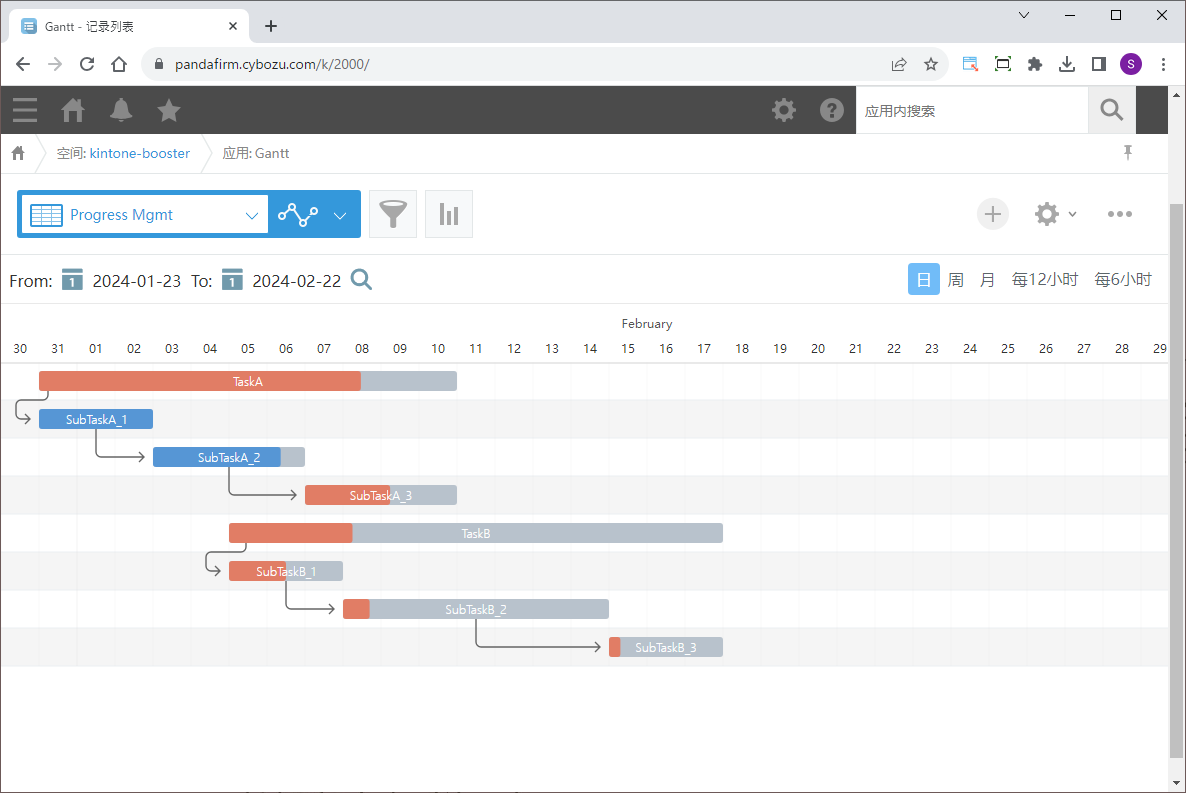

子任务会按表格的每一行显示在任务下方,并按行的顺序用箭头连接。开始日期或结束日期为空的行不会显示。不使用子任务时,可以省略子任务的各项目。

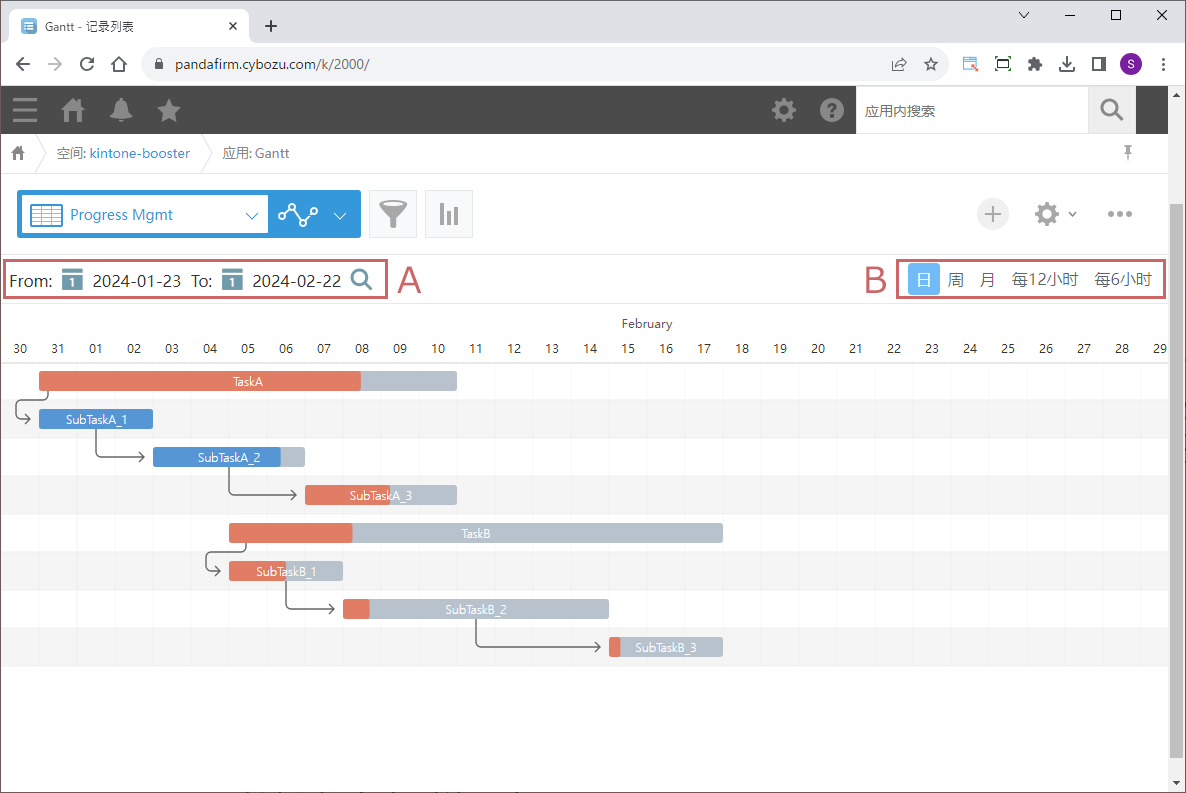

打开设置页面中指定的自定义列表时,将显示甘特图。如需更改显示的期间,请在图中A区域选择日期,然后点击放大镜按钮。初始期间为从今天起的一个月。在B区域中可以将甘特图的显示形式切换为“日”“周”“月”“每12小时”“每6小时”。
仅使用本插件无法更改任务条的背景色和文字颜色。如需更改,需要使用Boost! Style。
请在Boost! Style的运行页面中勾选“记录详情页”。
列表中设置的筛选条件和排序也会应用到甘特图中。

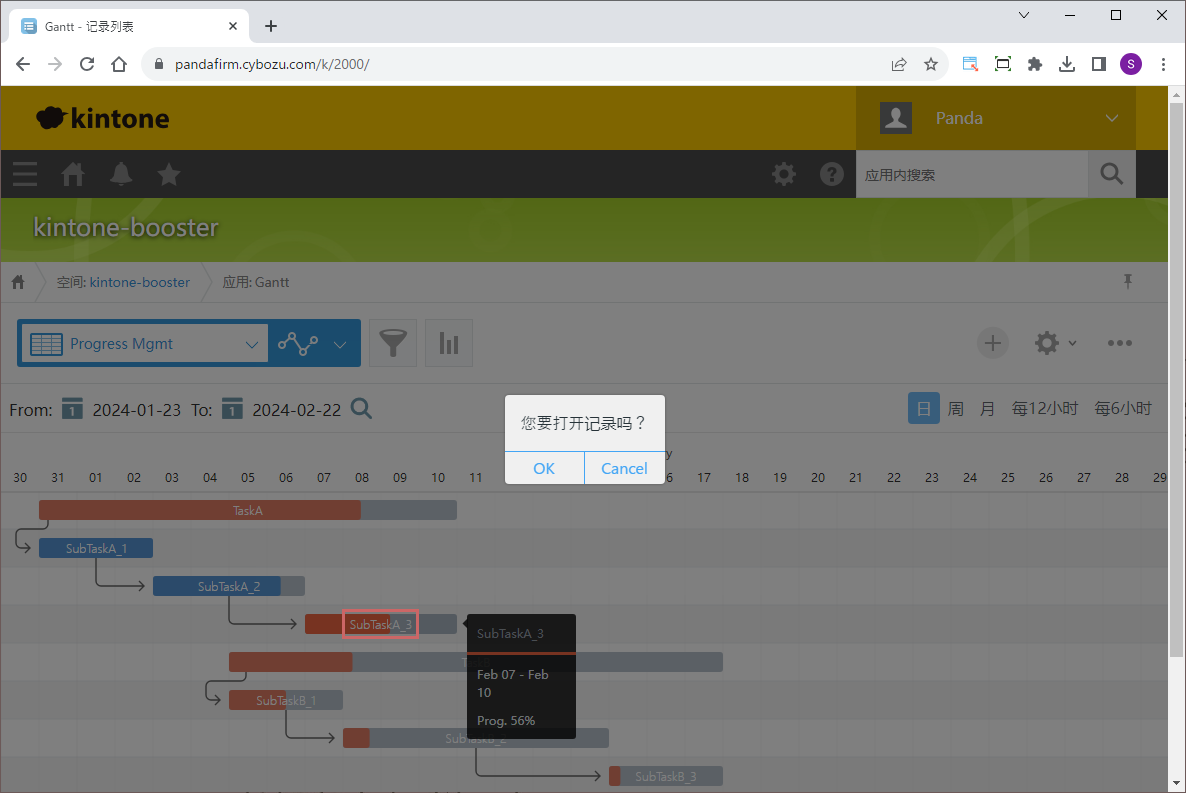

双击任务条,显示确认消息后,将打开记录的编辑页面。
如果在设置页面中勾选了“转到编辑页面”,将打开详情页面。
拖动任务条即可移动任务。

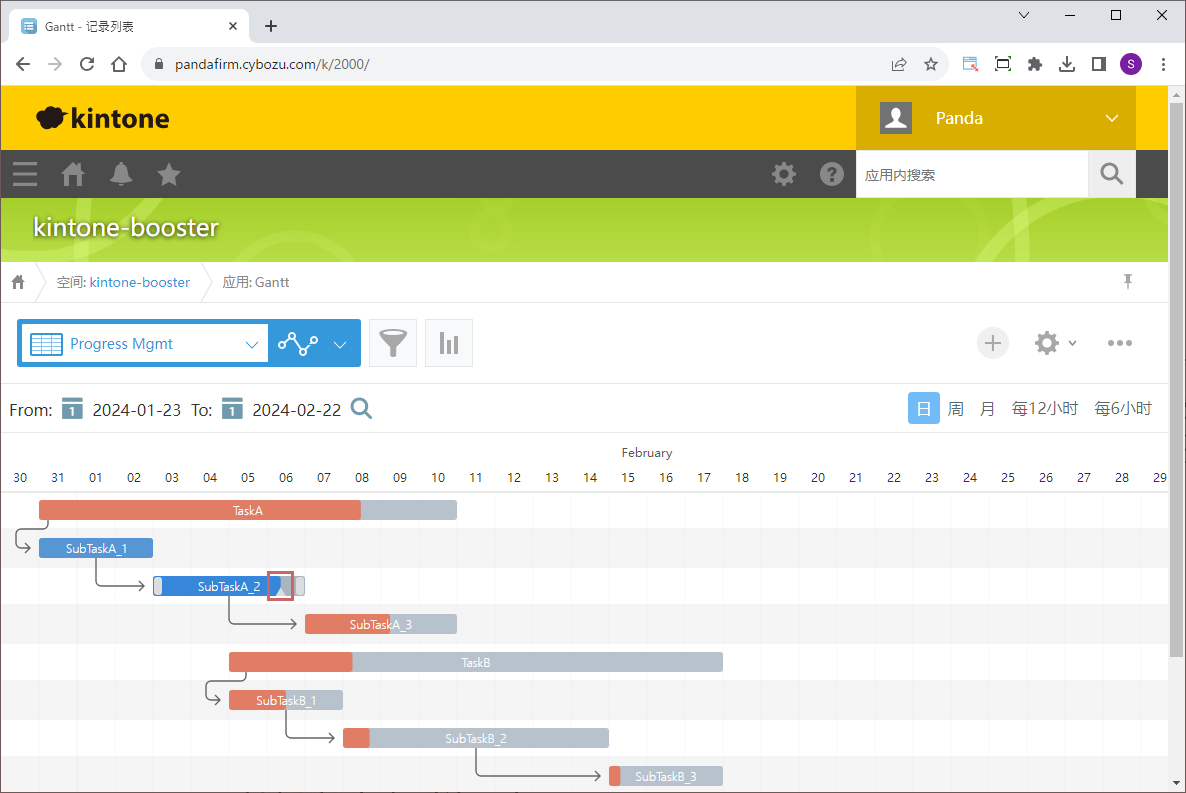

将光标移到任务条的任意一端并拖动,即可更改开始日期或结束日期。
如果开始日期或结束日期中指定了计算字段或创建时间、更新时间等无法编辑的字段,则无法更改该日期。

将光标移到进度部分的手柄上并拖动,即可更改进度。
